封面新聞丨30歲的成渝高速也加入“四改八”“西南第一路”2.0版開始升級了丨唱好“雙城記” 共建經濟圈
TIME:2025-01-08

在成渝地區雙城經濟圈建設迎來五周年之際,成渝間交通建設也傳來喜訊:2024年12月,成渝高速擴容項目資陽段全面開工,這意味著“西南第一路”正式開始擴容升級。

雙向八車道暢跑、時速提高到100到120公里,擴容升級后,即將30歲的成渝高速,這個一度“降格”成西南地區技術標準最低的高速公路,將煥發新的活力。據悉,成渝擴容項目預計2028年6月通車,屆時,成渝地區雙城經濟圈將新增一條“雙向八車道高速公路大通道”,“成渝雙核”交通通行能力再次得到提升。

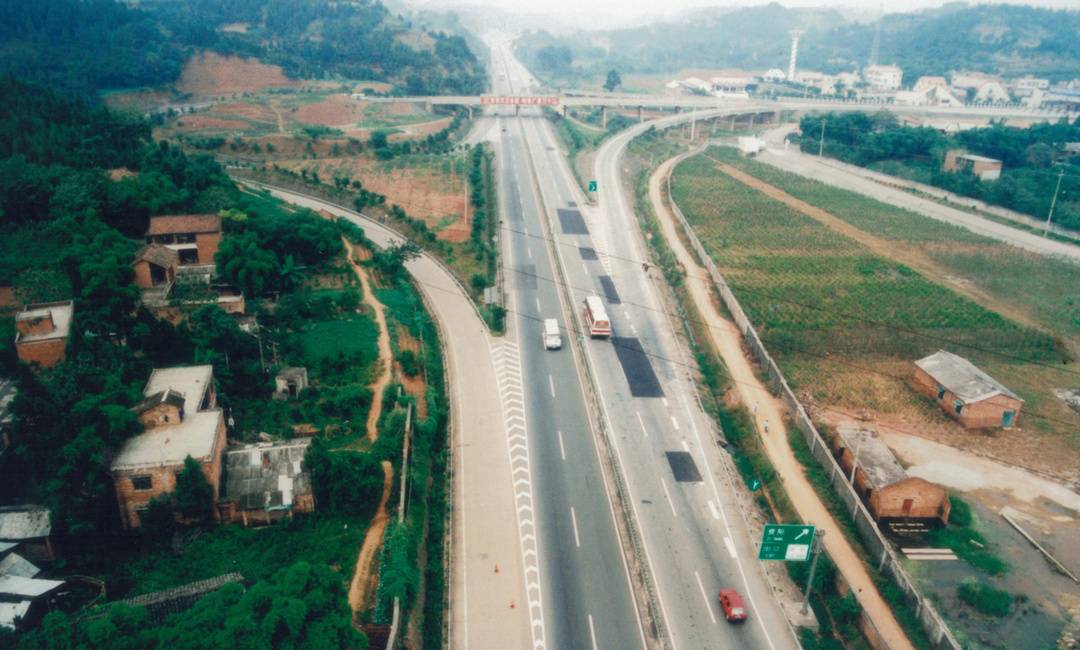

“西南第一路”成渝高速。四川省公路設計院供圖

超負荷 開通30年 成渝高速已不堪重負

1995年,全長338公里的成渝高速建成通車,成為四川首條高速公路,也被譽為“西南第一路”。

受限于歷史原因,成渝高速采用的技術標準偏低,雙向四車道、限速60到80公里,部分路段只有現行二級公路的標準,難以滿足區域經濟發展對安全、快捷交通的需求。特別是翻越龍泉山路段,由于坡陡、彎多,交通事故頻發,高峰期和節假日擁堵嚴重。

數據顯示,成渝高速交通量近20年年均增長率達到6.7%,目前日均車流量達2.9萬輛次,略低于成安渝高速,遠高于成遂渝高速。特別是成都二繞至簡陽段,日均車流量已接近5萬輛次,處于超負荷運營狀態。

作為成渝南線的主要運輸路線,也是目前連接成渝“雙核”的4條高速公路中,唯一串聯資陽、內江兩個重要經濟節點的通道,成渝高速提質改造迫在眉睫。


成渝擴容項目施工現場。 蜀道集團川高公司供圖

2020年7月,四川省委十一屆七次會議作出決定,明確提出推動成渝高速公路擴容;成渝高速擴容改造也被納入《四川省高速公路網規劃(2019-2035年)》。

大手術 截彎取直擴充八車道 60%為新建路線

四川省公路設計院成渝擴容項目勘察設計負責人蔣周耘介紹,該項目起于成都市龍泉驛區,經成都簡陽市、東部新區,資陽雁江區,內江隆昌市、東興區、資中縣,重慶榮昌區、大足區、永川區、璧山區、高新區。其中,四川段約190公里、重慶段約100公里,全長約290公里,采用雙向八車道,設計時速100到120公里。

你可能已經發現,成渝擴容項目比老成渝高速短了不少,那是因為全線60%為新建路線。相比彎彎繞繞的老路,新線截彎取直,也就更短了。

為什么不原路擴建呢?蔣周耘解釋,要將西南技術標準最低的高速公路改擴建為雙向八車道、時速120公里,前后技術標準差異太大,比起重新建設更為困難。此外,原來橋梁、涵洞的性能、承載力較差,已經無法滿足擴改建的要求。


成渝擴容項目施工現場。 蜀道集團川高公司供圖

另一方面,新建路線也是為了讓高速公路覆蓋沿線更多區域。例如,資陽段47公里全部為新工程,新線走沱江以北,填補了沱江以北無高速公路的空白,解決了資陽市9個鄉鎮不通高速的問題。

看未來 2028年通車“雙核”通行能力將大幅提升

2024年12月,成渝擴容項目終于迎來實質性進展,資陽段全面開工。記者從蜀道集團川高公司獲悉,截至目前,成渝擴容項目資陽段用地提交率達99.7%,段內5個標段已全部開工,開工工點達28個,現場近700名參建人員全力推進建設。

后續,內江段、成都段也將在取得用地批復和開工要件完備后分段全面開工。項目批復工期3.5年,預計2028年6月建成通車。



作為國家“七射十一縱十八橫”綜合運輸大通道中東西橫向的重要組成路段,該項目在原有成渝高速基礎上打造一條高標準高速公路大通道。建成后將成為成渝地區雙城經濟圈又一條“八車道高速公路大通道”,將有效提升“成渝雙核”交通通行能力,為兩地經濟社會的深度融合與協同發展鋪設一條高速、智能、綠色的“快車道”。

來源:封面新聞記者 曹菲
